国产哺乳奶水91在线播放,国产精品午夜在线播放a,欧美αv影院手机在线,天天免费看国产一区二区二区,国产三片理论电影在线,我要看黄片欧a毛片在线观看,夜色www国产精品资源站

歡迎來到環聯網  郵箱
智能模糊搜索

智能模糊搜索

僅搜索標題

項目動態|上饒市生活垃圾焚燒發電項目推進情況周報(12月8日—12月14日)

分類:固廢觀察 > 固廢處理    發布時間:2018年12月17日 22:21    作者:    文章來源:北極星固廢網

“市委、市政府高度重視生活垃圾處理設施的規劃、建設工作,要求各地政府按照《上饒市垃圾處理專項規劃(2017-2035)》的要求,全力推進上饒市規劃新建的7座生活垃圾焚燒發電項目,并對推進情況進行周調度、周通報以及不定期督查。截至目前,市本級、弋陽縣、婺源縣生活垃圾焚燒發電廠已開工,正抓緊建設中;萬年縣生活垃圾焚燒發電廠已點火試運營。

全市生活垃圾焚燒發電項目

推進情況周報

(12月8日—12月14日)

1 上饒市生活垃圾焚燒發電項目

(一)項目概況

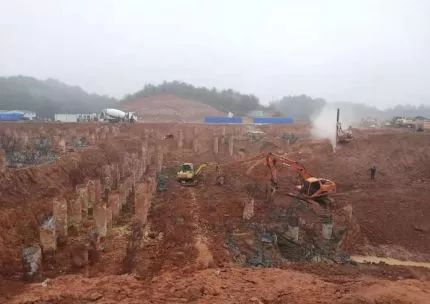

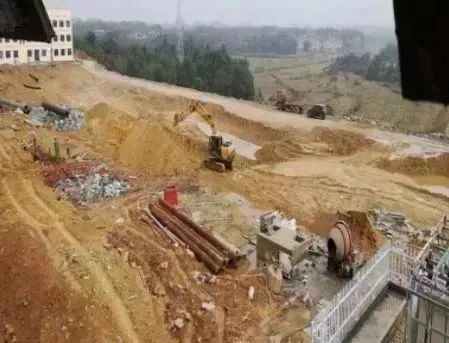

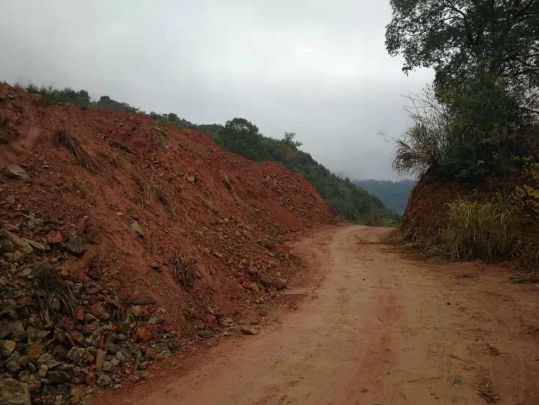

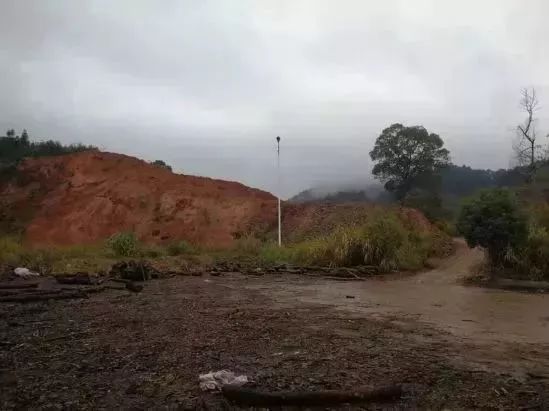

項目位于經開區聯勝村后畈水庫東側,設計處理規模近期1500噸/日,遠期達到2300噸/日。服務范圍包括信州區、廣豐區、上饒縣、玉山縣,靈山、三清山風景區的生活垃圾以及鉛山縣、橫豐縣靠近項目廠址的部分鄉鎮。2018年2月項目正式開工建設,計劃在2020年2月點火試運營。

(二)進展情況

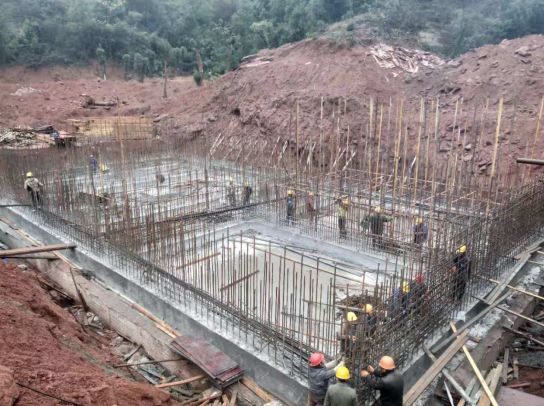

1、正在澆筑廠區物流通道道路水泥路面;

2、廠區各建筑單體正在基礎施工;

3、施工便道鋼板樁施工;

4、廠區循環水管土石方開挖,焊接,埋填;

5、廠區內道路正在施工;

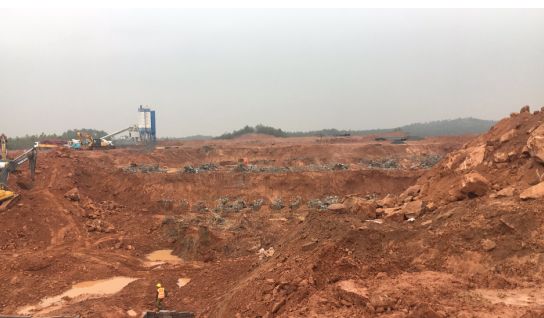

6、垃圾坑正在土石方開挖;

7、垃圾倉,卸料平臺,場外道路擋土墻基礎第三方進行測繪;

8、已完成辦理建設工程規劃許可證。

(三)下步計劃

1、辦理安監、質監及施工許可證;

2、主廠房、辦公樓及宿舍樓主體施工;

3、完成廠區循環道路路基;

4、預計2020年2月點火試運行。

2 萬年縣生活垃圾焚燒發電項目

(一)基本情況

項目位于萬年縣石鎮鎮鳳巢工業園錦繡路北側,設計處理規模為500噸/日,服務范圍包括萬年縣全域及鄱陽縣蘆田鎮、饒埠鎮等,于2017年9月開工建設,現已點火試運營。

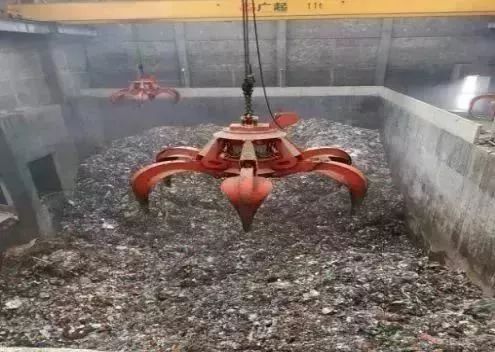

(二)項目進展

1、生產建設方面:運行正常,土建進行路燈基礎澆筑,圍墻砌磚及基礎施工,綠化植樹。

2、今日垃圾入庫量:409噸,共計20023.68噸。

3、今日處理垃圾:376噸,今日發電量:175436度。

(三)下一步計劃

1、繼續綠化樹木種植;

2、繼續南面圍墻溝施工、砌體;

3、繼續裝修掃尾。

3 弋陽生活垃圾焚燒發電項目

(一)項目概況

項目位于弋陽縣南巖鎮寶豐村蛤蟆壟。設計處理規模600噸/日,采取一次規劃、分期實施,一期規模300噸/日。服務范圍為弋陽全域以及鉛山、橫豐靠近項目廠址的部分鄉鎮,項目已于2017年12月底開工建設,計劃在2018年年底建成試運行。

(二)進展情況

垃圾發電聯合廠房:

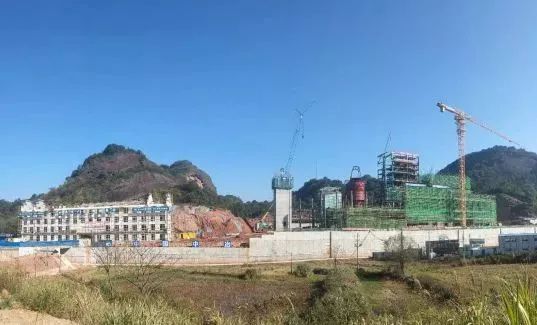

1、鍋爐焚燒間:汽包與水冷壁管口對接,省煤器煙道安裝,上升下降管安裝焊接;

2、煙氣處理:消石灰、灰?guī)靷}體安裝就位,樓梯欄桿安裝;

3、卸料大廳墻面噴漿;

4、垃圾池30.45-36米腳手架搭設,柱鋼筋綁扎;

5、二期汽輪機房8-13.5米腳手架搭設,模板制安;門廳18米層混凝土澆筑,23米層架體搭設,模板制安;

6、冷卻塔模板拆除完;

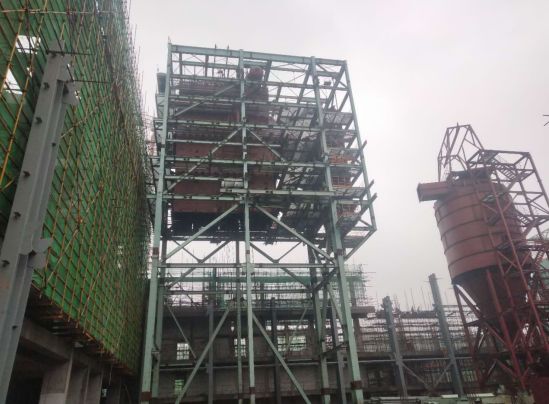

7、主廠房框架第二段鋼柱吊裝;

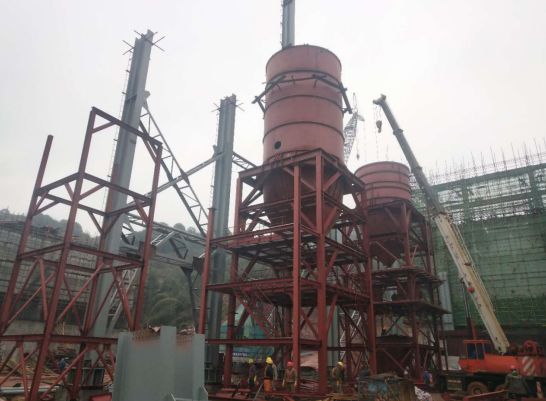

8、煙囪倒模施工,累計澆筑23模41.4米。

綜合樓:

1、內裝修,空調內機安裝管道鋪設,排水施工;

2、徽派屋面檁條望板安裝完,SBS保護層澆筑,屋面蓋瓦完成20%。

總圖工程:

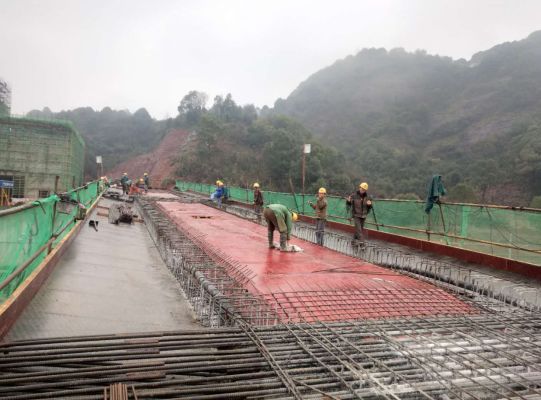

1、垃圾進廠橋1-2跨腳手架搭設,3-4跨箱梁澆筑完成;

2、滲濾液處理生化綜合池底板澆筑完成,池體鋼筋綁扎,調節池池體模板制安;

3、膜處理基礎墊層澆筑。

(三)下一步計劃

垃圾發電聯合廠房:

1、鍋爐焚燒間:蒸發器、過熱器管口焊接,省煤器管口對接,上升下降管安裝;

2、煙氣處理:消石灰、灰?guī)彀惭b完,活性炭直筒組拼焊接;

3、卸料大廳墻面噴漿;

4、垃圾池30.45-36米具備混凝土澆筑條件;

5、二期汽輪機房13.5米層混凝土澆筑完成;門廳23米層混凝土澆筑,一層墻體砌筑;

6、主廠房第二段鋼柱安裝;

7、煙囪倒模施工,累計澆筑28模,高50.4米。

綜合樓:

1、內裝修衛生間吊頂完成,熱水器安裝完,排水施工;

2、徽派屋面檁條望板安裝完,SBS鋪設完成,蓋瓦完成50%。

總圖工程:

1、垃圾進廠橋1-2跨模板制安,3-4跨箱梁澆筑全部完成,5-6跨鋼筋綁扎完成;

2、滲濾液處理生化綜合池池體鋼筋綁扎完成,模板制安,調節池池體澆筑完成;

3、膜處理基礎施工。

4 鄱陽縣生活垃圾焚燒發電項目

(一)項目概況

項目選址位于鄱陽縣北部游城鄉,設計規模為近期500噸/日,遠期達1000噸/日。服務范圍包括鄱陽縣除蘆田鎮、饒埠鎮、昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮以外的24個鄉鎮(街道)。項目力爭于2018年年底開工建設,2020年6月完成一期工程,2025年6月完成二期工程。

(二)項目進展

1、確定場地平整方案;

2、完成項目初勘數據;

3、督促環評單位完善環評報告初稿、準備下周的公參。

(三)存在問題

1、存在“鄰避效應”。

(四)下步計劃

1、開始項目環評公參;

2、開展穩評工作現場調研。

5 德興市生活垃圾焚燒發電項目

(一)項目概況

項目選址位于德興市香屯生態工業園區硫化工及精深加工產業基地,設計規模為450噸/日。服務范圍為德興市全域,計劃于2018年年底前開工建設,2019年底建成試運營。

(二)進展情況

1、項目選址已確定;

2、征地工作已完成,林地征地工作正在進行中;

3、土地指標置換已啟動;

4、2018年9月6日項目競爭性磋商文件送財政局報備,9月8日啟動項目競爭性磋商掛網公告;

5、2018年9月19日,銅都投資公司開始項目前期場平工作;

6、2018年10月18日,因9月30日實質性響應磋商文件的供應商不足,啟動第二次項目競爭性磋商掛網公告;

7、2018年11月14日,項目二次流標。現正在進一步推動項目進度。

(三)下一步計劃

1、下周將啟動第三次項目競爭性磋商掛網公告;

2、待項目確定建設主體后,立即啟動項目建設前期工作,爭取在2020年9月完工。

6 余干鄱陽生活垃圾焚燒發電項目

(一)項目概況

項目擬選址位于余干珠湖農場科研中心附近。設計處理能力近期為600噸/日,遠期達到900噸/日。服務范圍包括余干縣全域及鄱陽縣昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮。

(二)進展情況

1、PPP招商工作:已完成《實施方案》、《物有所值評價報告》及《財政承受能力論證報告》的編制工作,余干縣政府已完成對“一方案兩報告”評審,并出具相關批復,目前因選址暫未最終確定,暫緩3P招標工作;

2、項目前期手續:已完成《規劃選址意見書》、《土地預審意見》的辦理,《穩定風險評估報告》、《可行性研究報告》、《選址論證報告》已完成編制,《可研報告》已完成編制并遞交發改委進行立項,并召開了專家評審會。環境監測單位對大氣、地下水、地表水、垃圾熱值和土壤等檢測工作。

(三)存在問題

1、因擬選址地為土地權屬為珠湖農場,需請示省司法廳同意,暫未協調到位;

2、擬選址地周邊為永久基本農田,與環評規定“永久基本農田區域內不得建設生活垃圾焚燒發電廠”相矛盾,市環保局審批科認為地塊不符合環評要求。

7 婺源縣生活垃圾焚燒發電項目周報

(一)項目概況

項目位于婺源縣工業園原填埋場附近,設計規模為500噸/日,服務范圍為婺源縣全域。計劃2018年年底開工建設,計劃2019年點火運營。

(二)進展情況

1、確定了發電企業;

2、項目選址已確定;

3、土地征用基本完成;

4、繼續推進“三通一平”;

5、繼續推進林地、土地報批;

6、項目申請報告送審;

7、繼續推進項目地勘工作。

(三)存在問題

由于日處理規模由300噸調為500噸,發改委立項方面規劃項目發電容量需由0.6萬千瓦調為1.2萬千瓦。

(四)下步計劃

1、繼續開展“三通一平”工作;

2、盡快取得林木砍伐許可證,土地調規報批;

3、環評送審;

4、召開項目申請報告專家評審會。

原標題:全市生活垃圾焚燒發電項目推進情況周報

特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請在作品發表之日內起一周內與本網聯系,否則視為放棄相關權益。
