項目動態|上饒市生活垃圾焚燒發電項目推進情況周報(12月14日—12月21日)

分類:固廢觀察 > 固廢處理    發布時間:2018年12月28日 22:01    作者:    文章來源:北極星固廢網

“市委、市政府高度重視生活垃圾處理設施的規劃、建設工作,要求各地政府按照《上饒市垃圾處理專項規劃(2017-2035)》的要求,全力推進上饒市規劃新建的7座生活垃圾焚燒發電項目,并對推進情況進行周調度、周通報以及不定期督查。截至目前,市本級、弋陽縣、婺源縣生活垃圾焚燒發電廠已開工,正抓緊建設中;萬年縣生活垃圾焚燒發電廠已點火試運營。

上饒市生活垃圾焚燒發電項目推進情況周報(12月14日—12月21日)

1 上饒市生活垃圾焚燒發電項目

(一)項目概況

項目位于經開區聯勝村后畈水庫東側,設計處理規模近期1500噸/日,遠期達到2300噸/日。服務范圍包括信州區、廣豐區、上饒縣、玉山縣,靈山、三清山風景區的生活垃圾以及鉛山縣、橫豐縣靠近項目廠址的部分鄉鎮。2018年2月項目正式開工建設,計劃在2020年2月點火試運營。

(二)進展情況

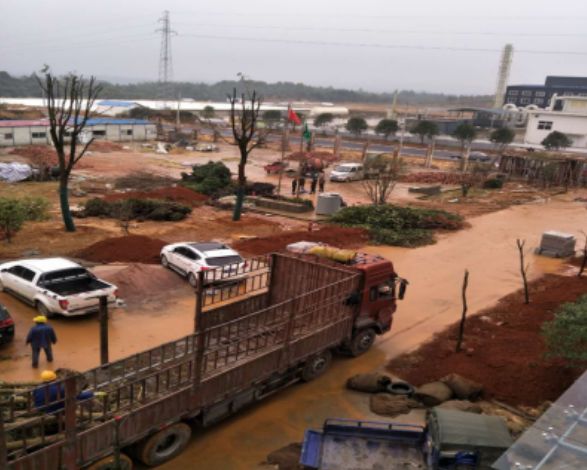

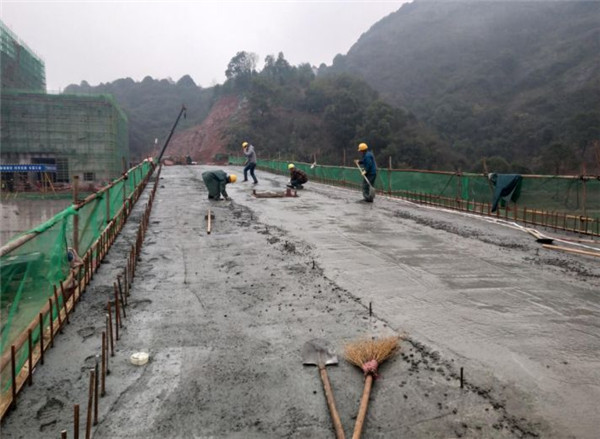

1、正在澆筑廠區物流通道道路水泥路面;

2、廠區各建筑單體正在基礎施工;

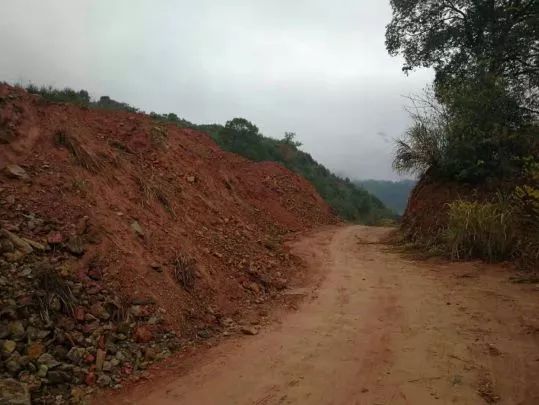

3、施工便道鋼板樁施工;

4、廠區循環水管土石方開挖,焊接,埋填;

5、廠區內道路正在施工;

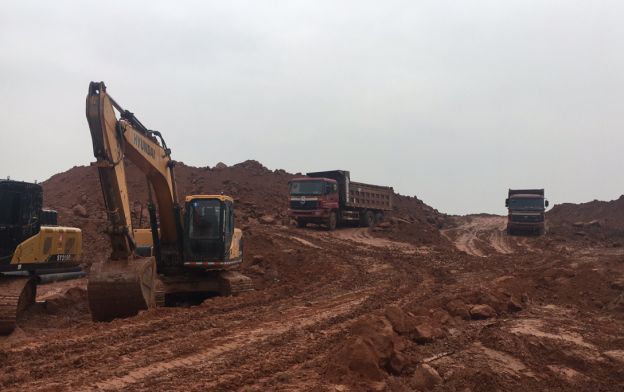

6、垃圾坑正在土石方開挖;

7、垃圾倉,卸料平臺基礎開挖。

(三)下步計劃

1、辦理安監、質監及施工許可證;

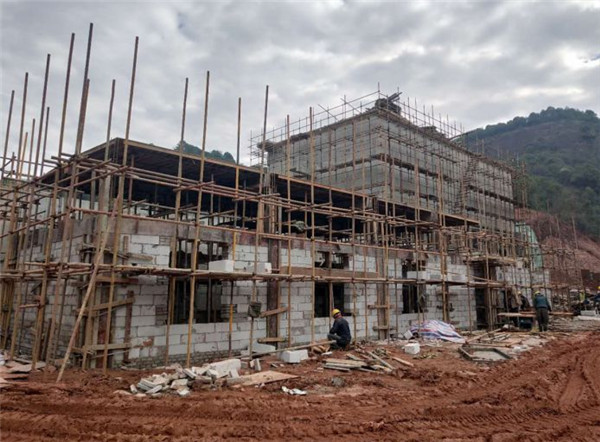

2、主廠房、辦公樓及宿舍樓主體施工;

3、完成廠區循環道路路基;

4、預計2020年2月點火試運行。

2 萬年縣生活垃圾焚燒發電項目

(一)基本情況

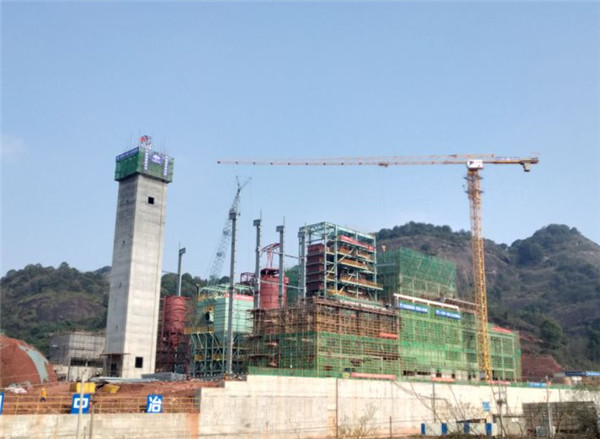

項目位于萬年縣石鎮鎮鳳巢工業園錦繡路北側,設計處理規模為500噸/日,服務范圍包括萬年縣全域及鄱陽縣蘆田鎮、饒埠鎮等,于2017年9月開工建設,現已點火試運營。

(二)項目進展

1、2017年7月-8月份,場地平整、臨時圍墻及工棚建設;

2、2017年9月-10月份,樁基施工完成;

3、2017年11月份,樁基檢測,土方開挖,基礎施工;

4、2017年11月-2018年5月,主廠房及附屬用房施工,并根據安裝條件進行設備安裝;

5、2018年5月,主廠房土建結頂,所有附屬用房土建完成;

6、2018年6月底,垃圾庫具備垃圾入庫條件;

7、2018年7月底,35KV電力輸出線路建設完成;

8、2018年8月底變壓器安裝已經完成;

9、2018年9月底具備倒送電條件;

10、2018年10月18日已倒送電;

11、2018年11月9日并網發電。

(三)下步計劃

1、主廠房內裝修掃尾工作;

2、廠區內綠化工程及圍墻施工;

3、配套飛灰填埋場建設。

3 弋陽生活垃圾焚燒發電項目

(一)項目概況

項目位于弋陽縣南巖鎮寶豐村蛤蟆壟。設計處理規模600噸/日,采取一次規劃、分期實施,一期規模300噸/日。服務范圍為弋陽全域以及鉛山、橫豐靠近項目廠址的部分鄉鎮,項目已于2017年12月底開工建設,計劃在2018年年底建成試運行。

(二)進展情況

垃圾發電聯合廠房:

1、鍋爐焚燒間:水冷壁頂蓋焊接,省煤器煙道安裝焊接,上升下降管組拼完成,焊接40%;

2、煙氣處理:袋收塵內部焊接,煙風管道焊接,消石灰、灰?guī)熘黧w安裝完成,樓梯欄桿安裝;

3、電力室墻面噴漿,頂板刮膩?zhàn)樱?/p>

4、垃圾池30.45-36米柱混凝土澆筑,36米梁模板制安,鋼筋綁扎;墻體打磨完成,開始防腐施工;

5、一期汽輪機房行車梁安裝;門廳一二層墻體砌磚,23米層混凝土澆筑,27米層模板制安;二期汽輪機房13.5米混凝土澆筑;

6、主廠房框架第二段鋼柱吊裝完,柱間支撐橫梁安裝;

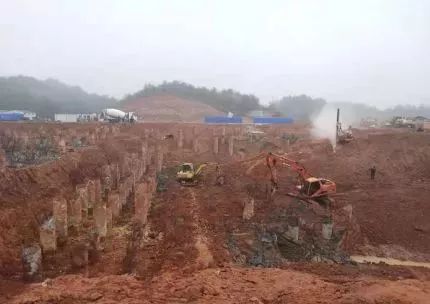

7、剩余兩廠房柱基礎開挖完成,承臺澆筑完成;

8、煙囪倒模施工,累計澆筑28模50.4米;

9、撈渣機基礎底板澆筑完成。

綜合樓:

1、內裝修,廚房餐廳吊頂安裝,給排水管道埋設;

2、徽派屋面SBS保護層澆筑完成,屋面蓋瓦完成50%。

總圖工程:

1、垃圾進廠橋1-2跨腳手架搭設完成,梁底模板鋪設,3-4跨箱梁側模、內模拆除;行政通行橋欄桿支座、橋面澆筑完成;

2、滲濾液處理生化綜合池池體鋼筋綁扎完成70%,模板制安,調節池池體模板制安80%;

3、膜處理基礎澆筑完成;

4、原水處理泵房墻體砌筑,模板制安。

(三)下步計劃

垃圾發電聯合廠房:

1、鍋爐焚燒間:省煤器煙道安裝完成,上升下降管焊接80%,撈渣機吊裝就位,爐排鋼架安裝;

2、煙氣處理:袋收塵煙風管道焊接,消石灰、灰?guī)鞓翘輽跅U格柵安裝收尾,活性炭倉體組拼焊接;

3、除臭間墻面噴漿完成,膩?zhàn)邮┕ぃ?/p>

4、垃圾池36米梁混凝土澆筑,36米以上女兒墻模施工;垃圾池防腐施工;

5、一期汽輪機房行車軌道安裝,汽輪機安裝準備;門廳三層墻體砌磚,四層模板拆除,27米層混凝土澆筑;二期汽輪機房18米鋼筋模板制安;

6、主廠房框架第二段鋼柱柱間支撐橫梁安裝完;

7、剩余兩廠房柱基礎鋼筋綁扎,螺栓預埋安裝,模板制安;

8、煙囪倒模施工,澆筑至頂;

9、撈渣機基礎完成交安。

綜合樓:

1、三四層門安裝完成,涂料粉刷完成,給排水管道埋設完成,背面道路硬化完成,污水處理基礎施工;

2、徽派屋面屋面蓋瓦完成80%。

總圖工程:

1、垃圾進廠橋1-2跨梁底模板鋪設完成,3-4跨箱梁預應力張拉;

2、滲濾液處理生化綜合池池體鋼筋綁扎完成,模板制安50%,調節池池體混凝土澆筑;

3、膜處理基礎土方回填完成,模板支撐搭設,模板制安;

4、原水處理泵房混凝土結構完成。

4 鄱陽縣生活垃圾焚燒發電項目

(一)項目概況

項目選址位于鄱陽縣北部游城鄉,設計規模為近期500噸/日,遠期達1000噸/日。服務范圍包括鄱陽縣除蘆田鎮、饒埠鎮、昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮以外的24個鄉鎮(街道)。項目力爭于2018年年底開工建設,2020年6月完成一期工程,2025年6月完成二期工程。

(二)項目進展

1、指揮部組織環評專家對項目選址區域展開入戶調查問卷工作;

2、指揮部領導組織穩評座談會;

3、指揮部組織召開鄱陽縣生活垃圾焚燒發電廠項目環評公參座談會;

4、指揮部組織召開鄱陽縣生活垃圾焚燒發電廠項目穩評鄉、村代表座談會;

5、鄱陽縣生活焚燒發電廠項目環評已經第二次公示;

6、已取得省林業部門頒發的使用林地審核同意書;

7、已獲得項目選址區域林地砍伐證書。

(三)下步計劃

1、召開社會穩定性風險評估報告評審會;

2、開始廠區清苗工作。

5 德興市生活垃圾焚燒發電項目

(一)項目概況

項目選址位于德興市香屯生態工業園區硫化工及精深加工產業基地,設計規模為450噸/日。服務范圍為德興市全域,計劃于2018年年底前開工建設,2019年底建成試運營。

(二)進展情況

1、項目選址已確定;

2、征地工作已完成,林地征地工作正在進行中;

3、土地指標置換已啟動;

4、2018年9月6日項目競爭性磋商文件送財政局報備,9月8日啟動項目競爭性磋商掛網公告;

5、2018年9月19日,銅都投資公司開始項目前期場平工作;

6、2018年10月18日,因9月30日實質性響應磋商文件的供應商不足,啟動第二次項目競爭性磋商掛網公告;

7、2018年11月14日,項目二次流標?,F(xiàn)正在進一步推動項目進度。

(三)下一步計劃

1、爭取明天啟動第三次項目競爭性磋商掛網公告;

2、待項目確定建設主體后,立即啟動項目建設前期工作,爭取在2020年9月完工。

6 余干鄱陽生活垃圾焚燒發電項目

(一)項目概況

項目擬選址位于余干珠湖農場科研中心附近。設計處理能力近期為600噸/日,遠期達到900噸/日。服務范圍包括余干縣全域及鄱陽縣昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮。

(二)進展情況

1、PPP招商工作:已完成《實施方案》、《物有所值評價報告》及《財政承受能力論證報告》的編制工作,余干縣政府已完成對“一方案兩報告”評審,并出具相關批復,目前因選址暫未最終確定,暫緩3P招標工作;

2、項目前期手續:已完成《規劃選址意見書》、《土地預審意見》的辦理,《穩定風險評估報告》、《可行性研究報告》、《選址論證報告》已完成編制,《可研報告》已完成編制并遞交發改委進行立項,并召開了專家評審會。環境監測單位對大氣、地下水、地表水、垃圾熱值和土壤等檢測工作。

(三)存在問題

1、因擬選址地為土地權屬為珠湖農場,需請示省司法廳同意,暫未協調到位;

2、擬選址地周邊為永久基本農田,與環評規定“永久基本農田區域內不得建設生活垃圾焚燒發電廠”相矛盾,市環保局審批科認為地塊不符合環評要求。

7 婺源縣生活垃圾焚燒發電項目周報

(一)項目概況

項目位于婺源縣工業園原填埋場附近,設計規模為500噸/日,服務范圍為婺源縣全域。計劃2018年年底開工建設,計劃2019年點火運營。

(二)進展情況

1、確定了發電企業;

2、項目選址已確定;

3、土地征用基本完成;

4、繼續推進“三通一平”;

5、繼續推進林地、土地報批;

6、項目申請報告送審;

7、繼續推進項目地勘工作;

8、組織了垃圾焚燒發電廠滲濾液經廠內自行處理后納管排放專家評審會。

(三)存在問題

由于日處理規模由300噸/日調為500噸/日,發改委立項方面規劃項目容量需由0.6萬千瓦調為1.2萬千瓦。

(四)下步計劃

1、繼續開展“三通一平”工作;

2、盡快取得林木砍伐許可證,土地調規報批;

3、環評送審;

4、召開項目申請報告專家評審會。

特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請?jiān)谧髌钒l(fā)表之日內起一周內與本網聯系,否則視為放棄相關權益。
