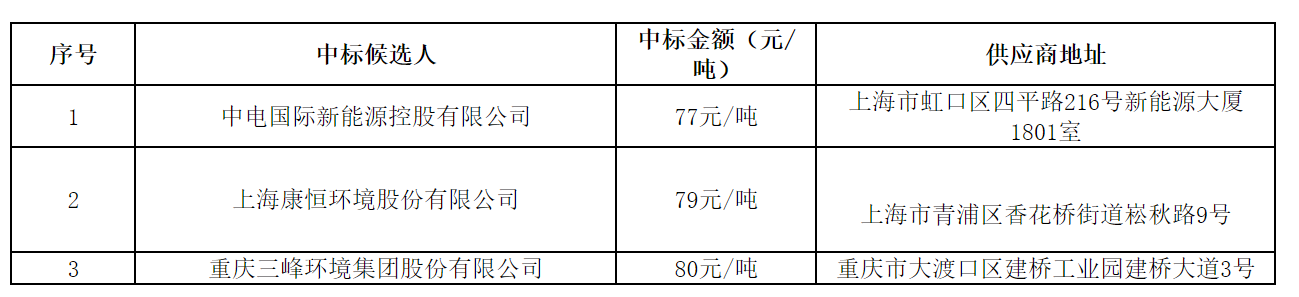

1月11日,廣西崇左市生活垃圾焚燒項目預中標結果公示,經評審專家確認,中標候選人依次為中電國際新能源、康恒環境、三峰環境,中標金額見如下:
招標公告顯示,崇左垃圾焚燒項目采用BOO模式(建設-擁有-運營)。經公開招標后,招標人授予中標人投資、設計、建設、擁有、運營、維護崇左市生活垃圾焚燒發電項目。并指出,若投產后垃圾量不足,需按5%-8%的摻燒比例處理原填埋場的陳腐垃圾,噸處理費用由政府授權部門和中標人另行商定。
項目一期估算總投資40078.40 萬元。項目資本金不低于30%,由社會投資人全額出資。,擬建設一座日處理生活垃圾1200噸/日的生活垃圾焚燒發電廠。項目一期處理規模為700噸/日(2019年—2025年),配套2×350噸/日垃圾焚燒線+ 1×15MW汽輪發電機組;項目二期新增處理規模為500噸/日( 2026年—2035年),配套建設1×500噸/日垃圾焚燒線+1×7. 5MW 汽輪發電機組。
本次招標僅把為三臺垃圾焚燒爐服務的主廠房、煙囪、垃圾池和垃圾接收大廳先行建設好,在近期兩條垃圾焚燒工藝生產線旁邊預留遠期規劃的垃圾焚燒工藝生產線的位置。綜合樓辦公生活設施、滲濾液處理設施、檢修庫房、原水凈化處理設施、道路運輸均按整體規模 1200 t/d 進行統一設計。
計劃實施期限:30年(其中建設期2年,運營期28年)。
