項目動態|江西上饒市新建七大生活垃圾焚燒發電項目推進情況周報 (10月27日—11月2日)

分類:固廢觀察 > 固廢處理    發布時間:2018年11月10日 11:29    作者:    文章來源:北極星固廢網

“市委、市政府高度重視生活垃圾處理設施的規劃、建設工作,要求各地政府按照《上饒市垃圾處理專項規劃(2017-2035)》的要求,全力推進我市規劃新建的7座生活垃圾焚燒發電項目,并對推進情況進行周調度、周通報以及不定期督查。截至目前,市本級、弋陽縣、婺源縣生活垃圾焚燒發電廠已開工,正抓緊建設中;萬年縣生活垃圾焚燒發電廠已點火試運營。

全市生活垃圾焚燒發電項目

推進情況周報

(10月27日—11月2日)

1 上饒市生活垃圾焚燒發電項目

(一)項目概況

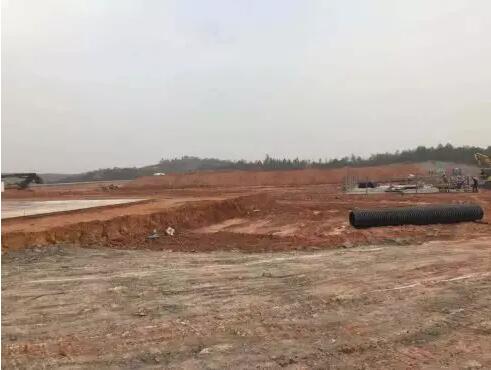

項目位于經開區聯勝村后畈水庫東側,設計處理規模近期1500噸/日,遠期達到2300噸/日。服務范圍包括信州區、廣豐區、上饒縣、玉山縣,靈山、三清山風景區的生活垃圾以及鉛山縣、橫豐縣靠近項目廠址的部分鄉鎮。2018年2月項目正式開工建設,計劃在2020年2月點火試運營。

(二)進展情況

1、主廠房鏇挖樁砼澆筑施工,目前筒樁已澆注完成;

2、臨建設施已搭建完成,正在收尾工作;

3、垃圾倉處地塊土方已平整到位,滲瀝液處地塊土石方己基本平整到位;

4、正在澆筑廠區物流通道道路水泥路面;

5、正在安裝九房小橋預制橋梁;

6、廠區內道路已開始施工,正在土石方開挖;

7、主廠房地基正在土石方開挖。

(三)下步計劃

1、辦理項目建設工程規劃許可證;

2、辦理施工許可證;

3、項目外線倒送電接入系統報告市、省國網審批;

4、2018年10月30日完成辦公臨建并完成樁基施工;

5、2018年12月主廠房、辦公樓及宿舍樓基礎開挖;

6、2018年12月主廠房基礎完成50%;辦公樓及宿舍樓主體完成50%;

7、預計2020年2月點火試運行。

2 萬年縣生活垃圾焚燒發電項目

(一)基本情況

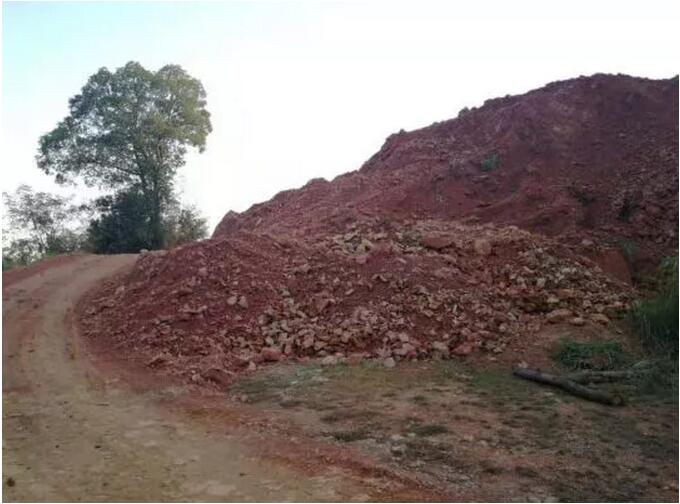

項目位于萬年縣石鎮鎮鳳巢工業園錦繡路北側,設計處理規模為500噸/日,服務范圍包括萬年縣全域及鄱陽縣蘆田鎮、饒埠鎮等,于2017年9月開工建設,現已點火試運營。

(二)項目進展

1、2017年7月-8月份,場地平整、臨時圍墻及工棚建設;

2、2017年9月-10月份,樁基施工完成;

3、2017年11月份,樁基檢測,土方開挖,基礎施工;

4、2017年11月-2018年5月,主廠房及附屬用房施工,并根據安裝條件進行設備安裝;

5、2018年5月,主廠房土建結頂,所有附屬用房土建完成;

6、2018年6月底,垃圾庫具備垃圾入庫條件;

7、2018年7月底,35KV電力輸出線路建設完成;

8、2018年8月底變壓器安裝已經完成;

9、2018年9月底具備倒送電條件;

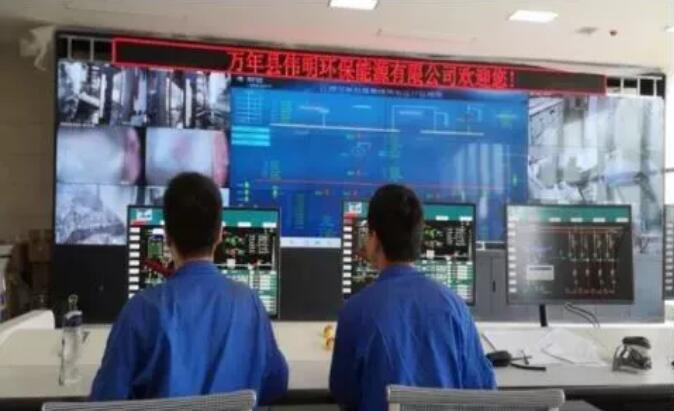

10、2018年10月18日已倒送電。

(三)下一步計劃

1、主廠房內裝修掃尾工作;

2、廠區內環廠道路施工及綠化工程施工;

3、配套飛灰填埋場建設。

3 弋陽生活垃圾焚燒發電項目

(一)項目概況

項目位于弋陽縣南巖鎮寶豐村蛤蟆壟。設計處理規模600噸/日,采取一次規劃、分期實施,一期規模300噸/日。服務范圍為弋陽全域以及鉛山、橫豐靠近項目廠址的部分鄉鎮,項目已于2017年12月底開工建設,計劃在2018年年底建成試運行。

(二)進展情況

垃圾發電聯合廠房:

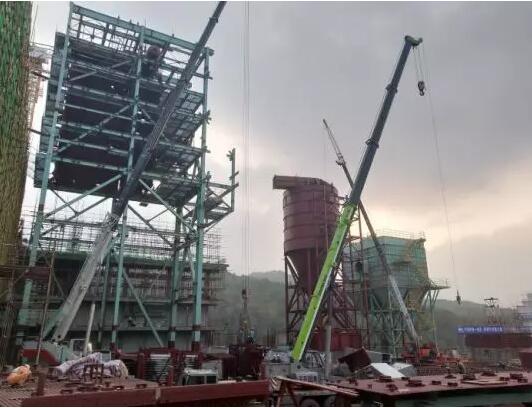

1、鍋爐焚燒間:水冷壁地面組拼完;汽包與第3煙道右壁、前后壁管口對接完,過熱器吊裝;

2、煙氣處理:收塵器室中箱體焊接,進風變徑管焊接;反應塔直筒、蝸殼焊接,樓梯平臺安裝;消石灰鋼構拼裝;

3、7米卸料平臺12.5-16米圈梁澆筑完成,女兒墻鋼筋綁扎;

4、垃圾池15-19米墻體柱混凝土澆筑,墻體模板拆除,19-23米墻體鋼筋模板制安完,23米平臺腳手架搭設,模板制安;

5、汽機房13.5米以上腳手架搭設;門廳一層模板制安,梁、柱鋼筋綁扎;

6、冷卻塔3.8米以上模板制安,墻體鋼筋綁扎;原水處理池鋼筋模板完,混凝土澆筑;

7、煙囪倒模施工,澆筑3模。

綜合樓:

1、內裝修1-4層水電施工完成;

2、徽派外墻膩子施工,屋面主鋼架制作安裝完,馬頭琴墻結構、蓋瓦完成50%。

總圖工程:

1、垃圾進廠橋3#、4#墩柱上系梁以下墩柱混凝土澆筑完;腳手架場地平整硬化完,腳手架搭設30%;

2、滲濾液池區域基礎土方開挖完;

3、事故水池防水施工。

(三)下一步計劃

垃圾發電聯合廠房:

1、鍋爐焚燒間:汽包與頂蓋管口對接,1、2室隔墻水冷壁吊裝,過熱器吊裝就位;

2、煙氣處理:收塵器室中箱體焊接,進風變徑管焊接;反應塔直筒、蝸殼焊接,公共平臺安裝;消石灰主鋼構拼裝、吊裝就位;

3、7米卸料平臺16米以上女兒墻鋼筋模板完,混泥土澆筑;

4、垃圾池23米平臺鋼筋模板完,混凝土澆筑;

5、汽機房13.5米以上鋼筋模板完;門廳一層混凝土澆筑完;

6、冷卻塔3.8米以上混凝土澆筑;原水池模板拆除完;

7、煙囪倒模施工,澆筑5模。

綜合樓:

1、室內裝飾施工;

2、屋面主鋼架安裝;馬頭墻結構完、蓋瓦;屋面瓦施工。

總圖工程:

1、垃圾進廠橋3#、4#墩柱混凝土澆筑完;腳手架搭設45%,箱梁鋼筋模板制安;

2、滲濾液池基礎處理;

3、事故水池防水施工完,土方回填完。

4 鄱陽縣生活垃圾焚燒發電項目

(一)項目概況

項目選址位于鄱陽縣北部游城鄉,設計規模為近期500噸/日,遠期達1000噸/日。服務范圍包括鄱陽縣除蘆田鎮、饒埠鎮、昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮以外的24個鄉鎮(街道)。項目力爭于2018年年底開工建設,2020年6月完成一期工程,2025年6月完成二期工程。

(二)項目進展

1、項目部領導組織國土、林業部門主要領導及業務人員召開項目手續辦理協調會;

2、在項目所在地張貼鄱陽縣人民政府頒發的土地征收告知書;

3、組織工作人員散發宣傳冊進村做群眾思想工作。

▼項目部領導組織國土、林業部門主要領導及業務人員召開項目手續辦理協調會

(三)存在問題

1、存在“鄰避效應”。

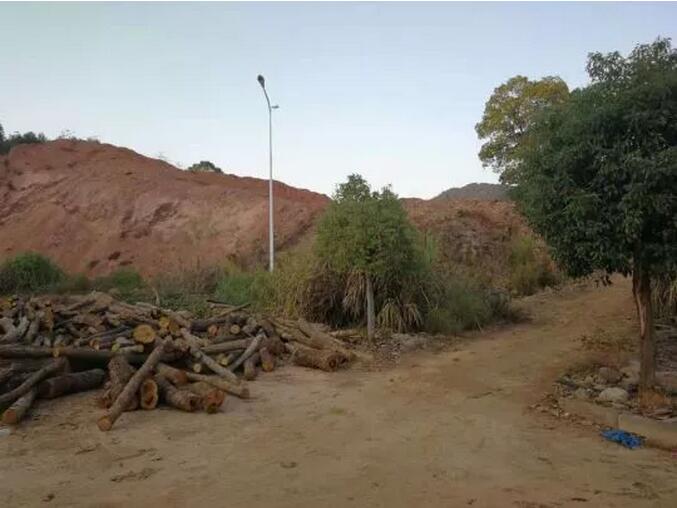

▼張貼土地征收告知書

(四)下步計劃

1、組織工作人員上戶宣傳,做好群眾思想工作;

2、制定土地征收補償方案;

3、核實水資源論證工作;

4、組織土地征收補償方案聽證會。

5 德興市生活垃圾焚燒發電項目

(一)項目概況

項目選址位于德興市香屯生態工業園區硫化工及精深加工產業基地,設計規模為450噸/日。服務范圍為德興市全域,計劃于2018年年底前開工建設,2019年底建成試運營。

(二)進展情況

1、項目選址已確定;

2、征地工作已完成,林地征地工作正在進行中;

3、土地指標置換已啟動;

4、2018年9月6日項目競爭性磋商文件送財政局報備,9月8日啟動項目競爭性磋商掛網公告;

5、2018年9月19日,銅都投資公司開始項目前期場平工作;

6、2018年10月18日,因9月30日實質性響應磋商文件的供應商不足,啟動第二次項目競爭性磋商掛網公告;

7、2018年10月26日,第二次競爭性磋商公告報名截止時間延期。

(三)下一步計劃

1、待項目確定建設主體后,立即啟動項目建設前期工作,爭取在2020年8月底前完工。

2、2018年11月2日報名結束,11月13日開始進行項目磋商。

6 余干鄱陽生活垃圾焚燒發電項目

(一)項目概況

項目擬選址位于余干珠湖農場科研中心附近。設計處理能力近期為600噸/日,遠期達到900噸/日。服務范圍包括余干縣全域及鄱陽縣昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮。

(二)進展情況

1、PPP招商工作:已完成《實施方案》、《物有所值評價報告》及《財政承受能力論證報告》的編制工作,余干縣政府已完成對“一方案兩報告”評審,并出具相關批復,目前因選址暫未最終確定,暫緩3P招標工作;

2、項目前期手續:已完成《規劃選址意見書》、《土地預審意見》的辦理,《穩定風險評估報告》、《可行性研究報告》、《選址論證報告》已完成編制,《可研報告》已完成編制并遞交發改委進行立項,并召開了專家評審會。環境監測單位對大氣、地下水、地表水、垃圾熱值和土壤等檢測工作。

(三)存在問題

1、因擬選址地為土地權屬為珠湖農場,需請示司法廳同意,暫未協調完成;

2、擬選址地周邊為永久基本農田,與環評規定“永久基本農田區域內不得建設生活垃圾焚燒發電廠”相矛盾,市環保局審批科認為地塊不符合環評要求。

7 婺源縣生活垃圾焚燒發電項目周報

(一)項目概況

項目位于婺源縣工業園原填埋場附近,設計規模為500噸/日,服務范圍為婺源縣全域。計劃2018年年底開工建設,計劃2019年點火運營。

(二)進展情況

1、確定了發電企業;

2、項目選址已確定;

3、土地征用基本完成;

4、繼續推進“三通一平”已啟動;

5、繼續推進林地、土地報批;

6、完成環評,穩評座談會;

7、開展土地預審報告送審工作;

8、完成地災,壓覆礦,水土保持評估送審工作;

9、完成穩評調查表工作。

(三)存在問題

由于日處理規模由300噸/日調為500噸/日,發改委立項方面規劃項目容量需由0.6萬千瓦調為1.2萬千瓦。

(四)下步計劃

1、繼續開展“三通一平”工作;

2、盡快完成可研編制、環評,上報項目立項;

3、盡快取得林木砍伐許可證,土地調規報批;

4、完成水保,地災報批工作;

5、確認項目總平面設計圖;

6、完成穩評,安評文本以及送審工作;

7、基本完成環評以及項目申請報告文本工作。

特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請在作品發表之日內起一周內與本網聯系,否則視為放棄相關權益。
