11月23日上午,縣城管執法局局長楊方清帶領相關部門負責人到生活垃圾焚燒發電廠(技改工程)現場督促項目建設情況和工程施工進度。
湘陰縣生活垃圾焚燒發電廠航拍圖
湘陰縣生活垃圾焚燒發電廠(技改工程)項目總用地面積39837.59平方米(59.76畝),垃圾處理規模為600噸/日,選用2×300噸/日的機械爐排爐進行焚燒處理,年處理生活垃圾21.9萬噸;發電機組總裝機容量為15MW,年發電9070.4萬度。服務范圍為湘陰全境以及由岳陽市統籌規劃的屈原管理區部分區域。
該項目投產后將實現全縣城鄉生活垃圾的減量化、無害化、穩定化處置及資源化利用,從根本上解決湘陰縣城鄉生活垃圾處置問題,對湘陰縣經濟建設健康、持續、穩定發展起到積極的促進作用。

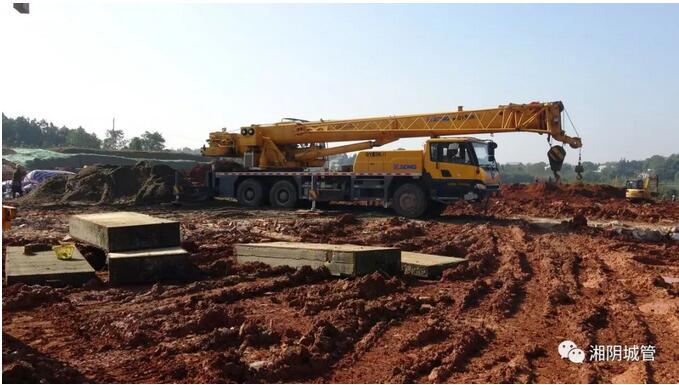

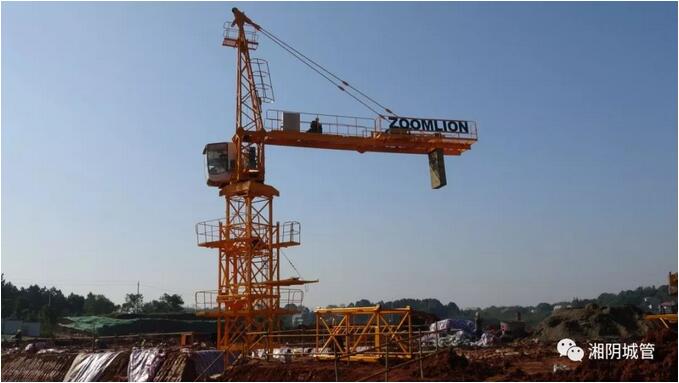

生活垃圾焚燒發電廠施工現場
從2017年9月啟動至今,該項目已經完成了項目選址、核準、社會資本方采購招標、PPP合同簽訂等相關手續,于2018年10月28日正式動工。

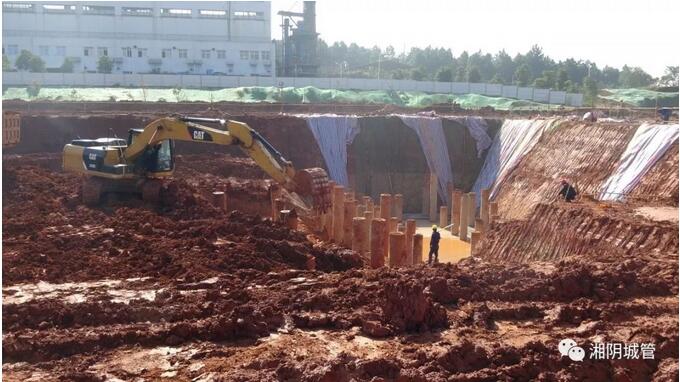

湘陰縣生活垃圾焚燒發電廠(技改工程)項目已于 2018年9月20日完成土方平整,啟動樁基礎工程建設,共建設樁基26500米1066根,目前已經全部完成,這也標志著項目進入主體工程建設階段。按照工程進度安排,預計在2019年12月底前投產運營。

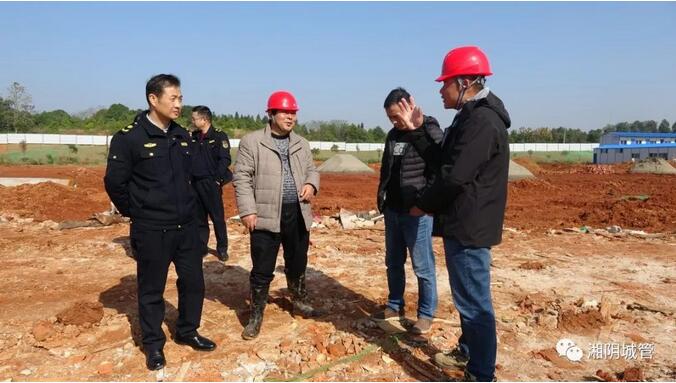

楊方清局長與建設單位負責人討論施工事宜
楊方清局長現場督促施工單位,一是嚴格落實環保措施,特別是渣土車進出場及運輸過程,不能對周邊衛生環境造成影響。二是在保證施工質量和安全的前提下,加快推進項目建設,搶抓時間、天氣,力爭項目早建成、早投產、早見效。
