根據亞洲發展銀行(ADB)2017年報告預測,東南亞在2030年前的基礎建設需要將會高達美金3.1萬億,單印尼就需要美金1.2萬億或印尼GDP6%的投資。印尼也是東南亞中基礎建設縫隙(資金需求與投資的縫隙)最大的國家,差別預計在2020年前達GDP5.1%,中國相比下只有GDP1.2%的縫隙。
ADB在2014年做了一個PPP適應度的國家排行榜,印尼排名第9(積分53.5/100),緊追在中國之后(中國排名第8,積分55.9/100)。在PPP政策條例成熟度上,印尼甚至排名在中國之上,積分分別是印尼46.9,中國34.4,這也響應了印尼政府在2012年起更新PPP政策條例下做出的努力,為了就是吸引更多的外來投資幫助基礎建設項目。在維多多總統的帶領下,印尼更是策劃了總值美金3550億野心龐大的基礎建設計劃,宇墨將帶你考察印尼,讓你摸清印尼錯綜復雜的PPP環境與未來環保項目機會。

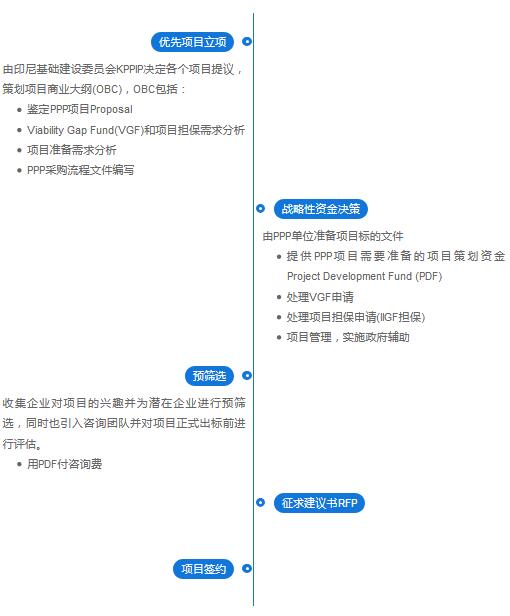

印尼PPP單位流程
根據印尼政府估計,印尼36.52%的基礎建設資金來自私營機構,22.23%來自印尼國企,41.25%來自國家預算?;A(chǔ)建設的融資縫隙通常由印尼國企和私營機構填補,簡稱“融資替代方案”,但是印尼政府還是需要外來投資人與企業的融資才能確實達到基礎建設的目標。
在解釋印尼PPP流程前,你需要了解幾個重要印尼機構與名詞,
KPPIP:由GOI建立的政府機構,責任是強化內部資源,把工作分擔給不同機構,確保沒有工作重疊而項目也能如期交付。KPPIP成員包括擔當項目準備重要角色的政府部門和機構,例如經濟事務部,農業與土地發展規劃部,財務部及全國發展部
PTSMI:印尼國有企業,充當加速基礎建設發展的催化劑。職責是輔助印尼政府發展基礎建設的目標,通過PPP和私營企業/融資機構合作
ProjectDevelopmentFund(PDF):為了提升項目可融資性,用來支付專業咨詢團隊的費用,PTSMI掌管
ViabilityGapFund(VGF):提升項目財務可行性,讓企業可以從項目建設中收取可觀的收入
IndonesiaInfrastructureGuaranteeFund(IIGF):為基礎建設風險做擔保的政府基金
ViabilityGapFund(VGF)
從私營機構與外來企業角度來說,VGF是整個印尼PPP項目最重要的因素。VGF是印尼政府專門為吸引私營企業投標PPP項目而設計的,目的是增加項目預算,讓中標企業可以從項目中有可觀的回報率??梢砸肰GF的項目通?;貓舐屎艿停↖RR<13%);雖然企業通常可以從項目終端用戶收取收入,例如水供給項目,但是IRR還是很低。這種項目就能引入VGF,提升IRR,讓企業受益。從投標企業的角度看,VGF就是項目投標值或收入的上限,原因在于印尼政府單一項目最高只能提供49%項目估計建設成本的VGF資金。
簡單的說,在報價中讓印尼政府提供最低VGF的企業通常就能中標。在估計項目建設成本時,印尼政府都是保守估計,讓企業有足夠空間調整報價,從項目收益,也同時以最低成本讓項目可以成功完成。但是,印尼政府也有項目估計不完善的案例,導致沒有任何一家投標企業在報價上可以低于VGF的上線,以項目招標失敗收場,浪費了許多方數月的策劃與努力。BandarLampung水供給項目在2014年就因為項目成本估計不正確招標失敗,重新設計,策劃才在4年后的2018年2月頒發給印尼企業PTAdhyaTritaLampung。

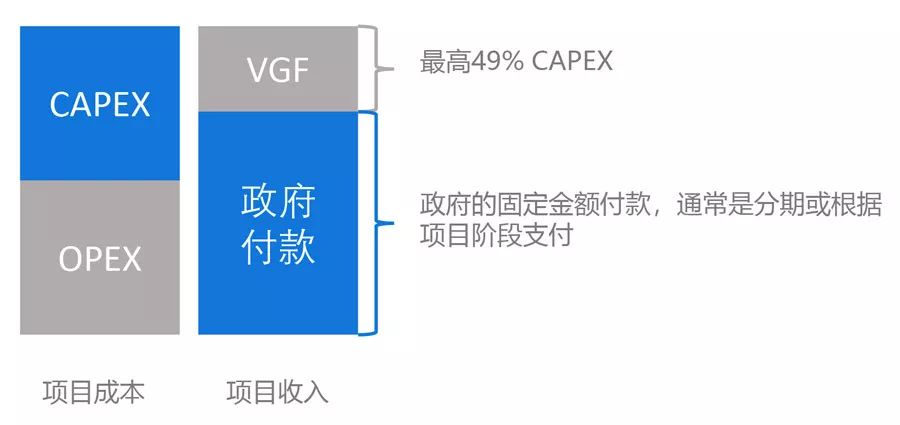

通常招標文件上會有印尼政府估計的Capex,從這個數字再加上其它政府付款(部分Capex,運營費與其它費用)企業就能算出政府的項目預算上限。除了VGF外,印尼PPP項目也可能以終端用戶收費價或固定特許費作為競標因素,但由于環保項目通常財務可行性上低,還是得依靠VGF才能完成項目。
那成功的PPP項目究竟多嗎?

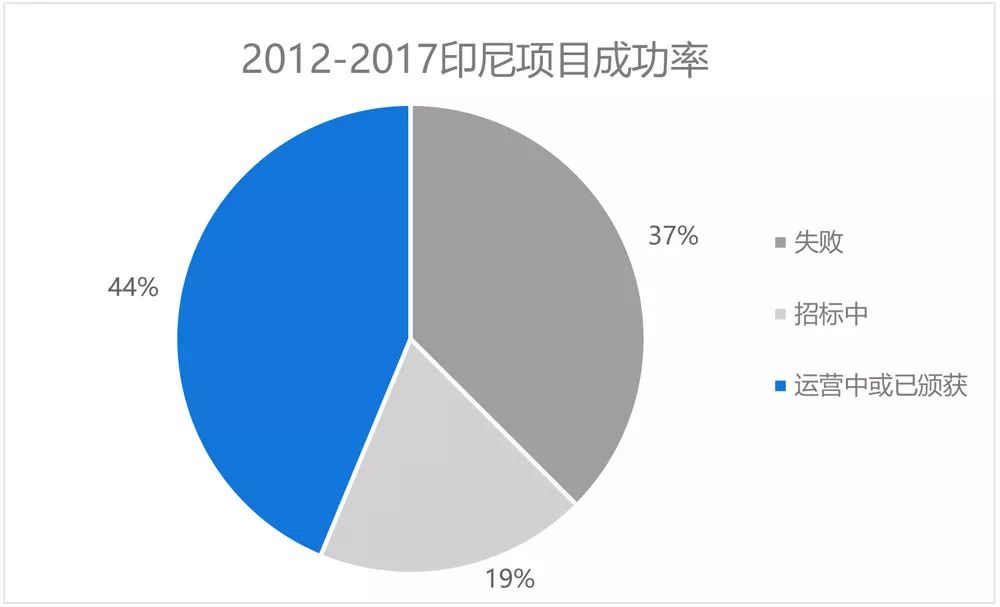

根據宇墨不完全統計,不包括還在策劃中項目,印尼從2012年至2017年的環保PPP項目成功率是44%。雖然成功,也必須了解許多項目在頒獲前也可能有長達至少4年的延誤,例如Umbulan水供給項目從策劃到頒獲就用了4年(2012-2016年),項目目前也還在建設當中,預計2019年開始運營。那你可能也在猜測失敗的項目怎么了?失敗項目在印尼有很多時候都會轉移給印尼國企負責,2013年Maros水供給項目就是如此。據了解,項目交移給國企原因是當?shù)卣椭醒胝念A期不能夠符合,導致當?shù)卣畬幵赴秧椖哭D(zhuǎn)移給當?shù)貒筘撠?。也有很多時候失敗的項目在宣布后不知不覺中毫無音訊,之后就沒人提起,也只有參與策劃的人員會知道實情。根據業內人士透露,雖然沒有官方數據,印尼基建項目的總成功率可能只有10%左右。如果有選擇,印尼政府必定希望PPP項目可以由私人企業投資,畢竟印尼國企也已經負債累累,7家基礎建設相關國企的總債務就有美金900億,一年有60%增長。
對印尼PPP環保項目有一定了解后,下一期南洋之窗將會進一步掀開印尼各環保項目的機會,盡請期待!
來源:宇墨Umore 作者:墨小琪
特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請在作品發表之日內起一周內與本網聯系,否則視為放棄相關權益。
